催化剂装卸资讯

Catalyst loading & unloading information

化工企业检修前准备催化剂更换工作前期涉及工作准备内容

2019-04-24


化工企业检修前准备催化剂更换工作前期涉及工作准备内容

步:生产技术部门负责起草编写技术协议,根据催化剂供应商提供的装卸技术数据和反应器总装图,制定相关数据和施工标准。这里技术人员需避免走入误区,在协议中不应涉及过多的商务条款。主要应围绕怎么卸,怎么装、装多少、什么环境下施工等为中心编写。

第二步:商务供应部门寻找专业催化剂装卸服务商,需具备施工资质和安全生产许可证两大基本要素的工商核准企业,如不具备这两项基本要素一旦施工过程中出现安全事故,施工企业又没有安全生产许可,涉事人将入刑责而且从重量刑得不偿失,得不偿失! 得不偿失!重要的事情说三遍哦!

如找到的专业施工公司愿意为此次工程服务,则会同催化剂供应商,技术部门协商签署技术协议。签署后进行商务费用谈判,主要围绕分工界区,叉吊等机械费、包装费、施工费等。边远的企业有时会涉及到吃饭住宿等相关条件。在甲乙双方商议好后签署商务合同。

第三步:负责施工的专业公司在施工前会编写详细的施工方案会同技术部门和催化剂供应商审阅定稿,完成方案后就开始准备实施了。

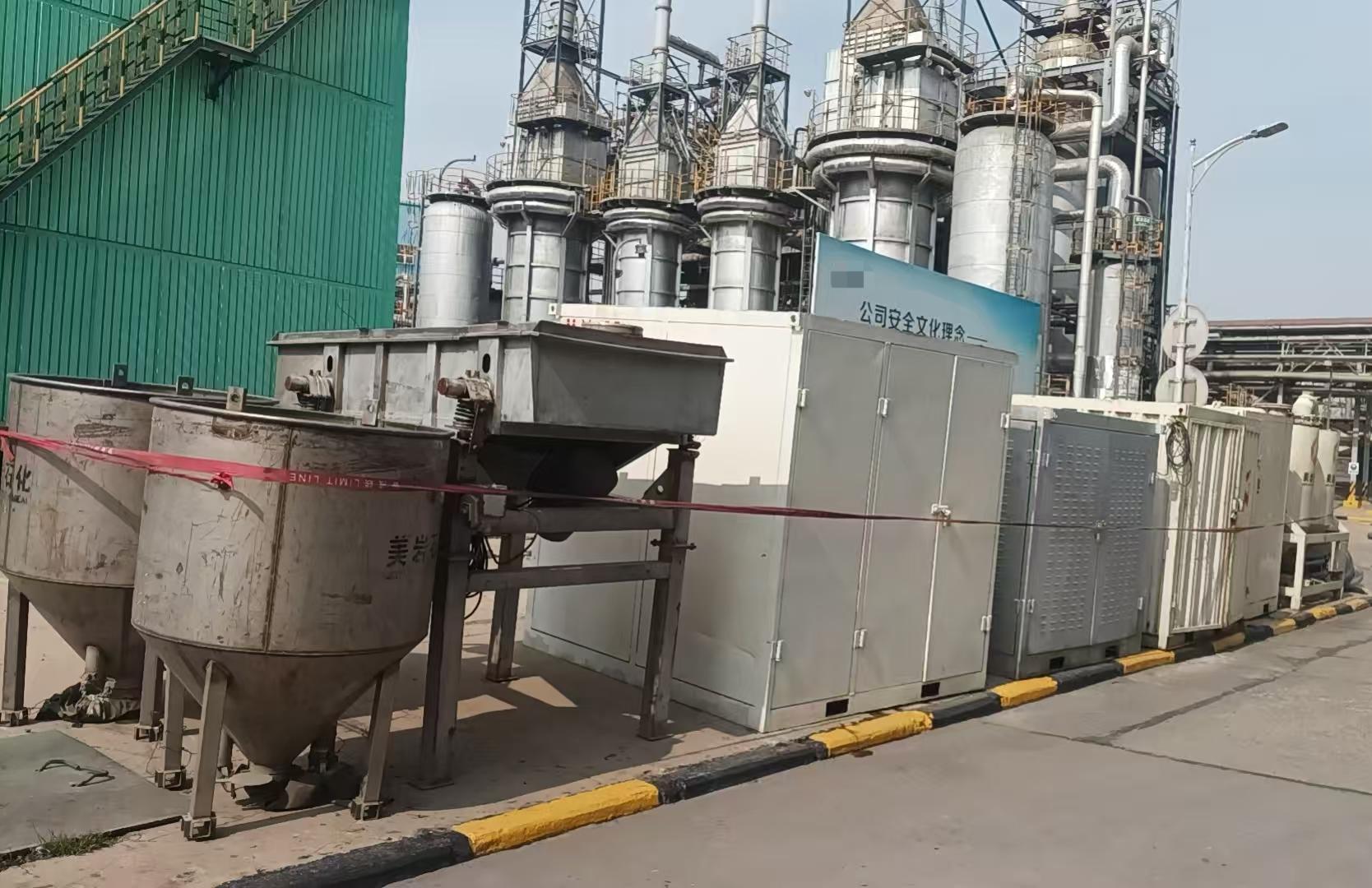

第四步:专业的装卸公司在施工前会给业主提供一份详尽的施工准备书,交于技术部门并分解至相关车间工段进行工艺处理及物资准备。


今天就介绍一下催化剂装卸施工准备书



 **********煤化有限责任公司


合成变换催化剂卸出装填

施工条件书

业主单位:********煤化有限责任公司

施工单位:陕西美岩石化科技有限公司

编制:王鹏飞

审核:窦  浩

项目编号:MY-2018-1-22-07

编制日期:2018-01-23

1、施工进度安排:数量,施工界区

设备名称

装填位置

规格 mm

装卸量m3

R2001


Ø50

3.4

Ø25

8.6

Ø13

1.7

Ø6

1.3

R3002


Ø50

3.4

Ø25

3.9

Ø13

1.2

Ø6

0.7

合计

24.2

2、    需业主方配合施工条件:

序号

名称

数量

单位

备注

1

催化剂、瓷球



按需要

2

水源

2

抽吸机用水(两个接口)DN20配阀门

灭火喷洒催化剂(两个接口)DN20配阀门

3

检修电源

3

380V 75KW*2配电缆至施工装置塔底(接抽吸机)

220V 15KW*1配电缆至施工装置塔底(接配电柜)

3、施工现场需提供的机具及材料3、    装置置换降温及现场管理注意事项:

(1)钝化周期用时*,钝化最终配*,进出口含量一致且不再有温升,循环降温至50℃以下,需*为准。

(2)封堵管线盲板,*置换,气体分析*%并保证持续供气至合成塔内,打开顶部人孔取出顶部丝网瓷球。


陕西美岩石化科技有限公司

2018年01月23日



电话:18049002668

座机:029-83627081
